Airtable実務

SalesforceからAirtableへ移行する全手順──オブジェクト対応表と「移らないもの」まで

「Salesforce Airtable 移行」で検索して出てくるのは、契約継続が前提の「同期(Sync)」ツールの解説ばかりです。この記事で扱うのは移行──Salesforceの契約を終了し、営業管理をAirtableへ載せ替える手順。実構築中の実案件をもとに、オブジェクト→テーブルの対応表、レポートの作り直し方、見積もりから抜け落ちやすい「そのままは移らないもの」まで通しで書きます。

「Salesforce Airtable 移行」と検索してヒットする情報の多くは、「同期(Sync)」ツールの解説です。しかし同期はSalesforceの契約継続が前提であり、「Salesforceをやめたい」という方の問いには答えていません。この記事で扱うのは同期ではなく、あくまで移行──Salesforceの契約を終了し、営業管理をAirtableへ全面的に載せ替える手順です。実際にSalesforceの代替となるSFAをAirtableで構築している実案件をもとに、オブジェクトからテーブルへの対応表、レポートの再構築手順、そして見積もりから抜け落ちやすい「そのままは移らないもの」まで、網羅してお伝えします。

この記事でわかること

  • 「同期」と「移行」の違い──検索上位の情報がなぜ役に立たないか
  • 移行の全体像5工程と期間の目安
  • Salesforceオブジェクト→Airtableテーブルの対応表(実構築の設計)
  • そのままは移らないもの7つと、それぞれの対処
  • データ移行の実務──Salesforce側の持ち出し仕様とAirtable側の受け入れ上限
  • 「回らなければ移行しない」──成功基準の決め方の実物

「同期」と「移行」は別物──検索で出てくる情報のほとんどは同期の話

まず、このキーワードで調べた際につまずきやすいポイントを整理します。Airtableの公式機能にはSalesforce Sync integrationがあります。これはSalesforceのデータをAirtableへ一方向で同期し続ける機能で、利用できるのはBusinessプラン以上です。WhalesyncやZapierなどの外部ツールも同様であり、双方のツールを契約し続けたまま連携させることを目的としています。つまり、検索上位に並ぶ情報は、ほぼすべて「Salesforceを使い続けながらAirtableも併用する」ためのノウハウです。

「同期」と「移行」の違い

同期(Sync)移行
Salesforceの契約続ける終了する
データの流れSF→Airtableへ流し続ける一度移して、以降はAirtableが本体
使うものSync integration・外部連携ツールエクスポート+インポート+再設計
検索で見つかる情報豊富(ただしほぼ英語)ほぼ皆無

同期で解決するなら、移行は不要です

「Salesforceは残すが、一部のチームだけAirtableの軽い画面で見たい」という運用であれば、Sync integrationを使うのが自然な選択です。この記事の対象は、コストや活用度の課題から、Salesforceの契約そのものを見直したいと考えている方です。そもそもまだ移行を決めておらず、両者を比較している段階の方は、先にAirtableとSalesforceの比較記事をどうぞ。

移行の全体像──5つの工程と期間の目安

移行は単なる「データをエクスポートしてインポートする作業」ではありません。実案件で組んでいる工程は次の5つです。

移行の5工程と期間の目安

工程やること目安期間
1. 棚卸し現行SFで実際に使われている機能の特定・項目入力率の調査1〜2週間
2. 設計・構築オブジェクト→テーブル対応の設計、Airtable側の構築2〜4週間
3. データ移行エクスポート→クレンジング→インポート→整合性チェック1〜2週間
4. 並行稼働・検証実業務をAirtableで回してみる。合格ラインとの突き合わせ2〜4週間
5. 切り替えSFへの入力を止める→解約手続き

全体で最短でも2〜3ヶ月を要します。ここで重要になるのが、Salesforce側の解約期限との兼ね合いです。解約には「更新を断る期限」と「実際にサービスが停止する日」という別々の期日があり、そこから逆算して計画を立てないと、意図せず1年分の追加費用が発生してしまいます。期日の逆算方法についてはSalesforceを解約する前に──逆算すべき3つの日付にまとめてありますので、移行の検討を始めた段階で必ずご確認ください。

工程1:棚卸し──「できること」ではなく「使われていること」を移す

移行の見積もりが崩れる最大の原因は、「SalesforceでできていることをすべてAirtableで再現しよう」とすることです。しかし実際には、備わっている機能の大半は使われていません。

私たちが移行を支援している、ある事業会社(営業20名超)の現行Salesforce環境を実際に開いて棚卸しを行った際の実態

  • 取引先の詳細画面に数十の項目が並んでいるものの、大半が空欄または「¥0」のまま
  • MA(Account Engagement/旧Pardot)は連携エラーによって実質停止していた
  • 営業活動の異常値を監視するためのダッシュボードは、「グラフデータがありません」と表示されたまま放置されていた

このように、「Salesforceで設定上できること」と「日々の業務で実際に回っていること」の間には大きな乖離があります。移すべきは後者だけです。前者まで網羅しようとすれば設計は肥大化し、期間は倍増したうえ、使われない項目が新環境へそのまま引き継がれてしまいます。

棚卸しで確認するもの

  1. 1各オブジェクトにおける項目ごとの入力率(空欄率が高い項目は移行対象外の候補)
  2. 2直近3ヶ月で実際に開かれたレポート・ダッシュボード(作成数ではなく閲覧の実態)
  3. 3実際に稼働している自動化(Flow・Process Builder)と、停止している自動化
  4. 4外部連携(会計・名刺管理・フォーム等)のうち、有効に機能している連携
  5. 5ユーザーごとのログイン実績(使っていないアカウントは、移行後のライセンス設計に直結する)

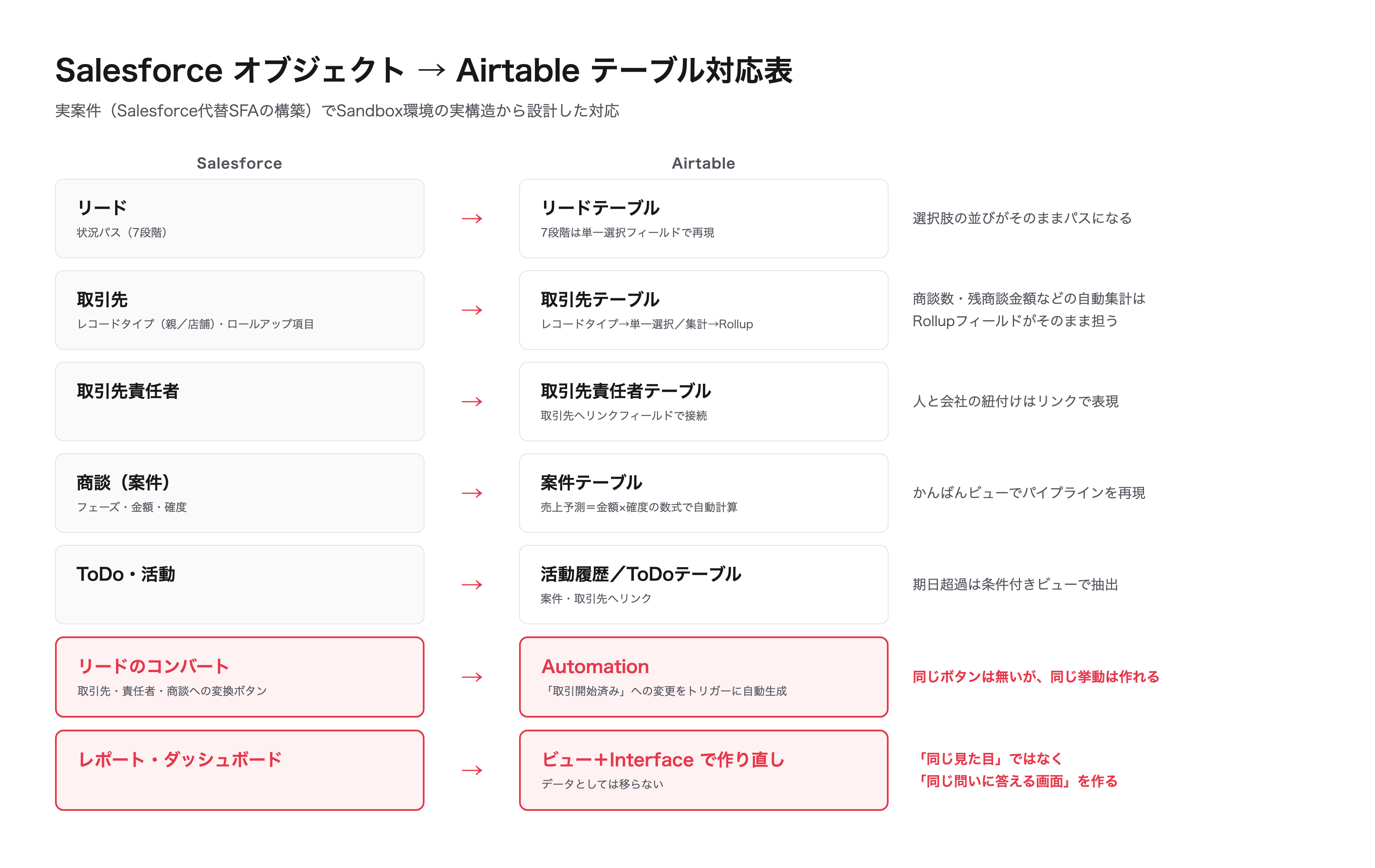

工程2:オブジェクト→テーブル対応表──実構築の設計

棚卸しが完了したら、SalesforceのオブジェクトをAirtableのテーブルへ対応させていきます。以下の表は、実案件においてSalesforceのSandbox環境の実構造を分析しながら構築した対応表です。

実案件で設計したオブジェクト→テーブル対応。標準機能の大半は対応先があるが、下2つは「作り直し」になる
実案件で設計したオブジェクト→テーブル対応。標準機能の大半は対応先があるが、下2つは「作り直し」になる

Salesforceオブジェクト→Airtableテーブル対応表

SalesforceAirtable設計メモ
リードリードテーブル状況パス(7段階)は単一選択フィールドで再現
取引先取引先テーブルロールアップ項目(商談数・残商談金額等)はRollupフィールドで再現
取引先責任者取引先責任者テーブル取引先へリンクフィールドで接続
商談(案件)案件テーブルフェーズ=単一選択、売上予測=金額×確度の数式で自動計算
ToDo・活動活動履歴/ToDoテーブル案件・取引先へリンク。期日超過はビューで抽出
レコードタイプ単一選択 or テーブル分割種別が2つ程度なら単一選択で十分
リードの取引開始(コンバート)Automation「取引開始済み」への変更をトリガーに責任者+案件を自動生成
Q1

「レコードタイプはどう再現するのですか?」

Airtableには「レコードタイプ」という概念はありません。実案件では、取引先オブジェクトに「親取引先」「店舗」という2つのレコードタイプが存在していたため、単一選択フィールド1つで再現しました。レコードタイプごとに項目構成が大きく異なる場合に限り、テーブルを分割します。迷ったら単一選択です。テーブルを分けるほどリレーションが複雑になり、日々の入力負荷が増大するためです。

Q2

「ロールアップ項目(商談数・残商談金額など)は移せますか?」

問題なく移せます。AirtableのRollupフィールドを使えば、リンクされたレコードの件数・合計・最大値などを自動集計できます。実案件でも、取引先に紐づく商談数・成立商談数・進行中商談数・残商談金額・最新商談作成日を、すべてRollupで再現しました。Salesforce側で「項目編集不可」となっている自動計算項目は、大半がこの方法で置き換えられます。

Q3

「リードのコンバート(取引開始)はどうなりますか?」

Salesforceに備わっている「リードを取引先・責任者・商談に変換する」ボタンに相当する標準機能はありません。実案件では、リードのステータスが「取引開始済み」に更新されたことをトリガーとするAutomationを組み、取引先責任者と案件のレコードを自動生成する設計としました。これにより、標準のコンバートと同様の挙動を実現できます。

テーブル設計の具体的な進め方(最小4テーブル構成・案件テーブルの必須項目・異常値ビュー)については、AirtableでSFAを自作する全工程で詳しく解説しています。

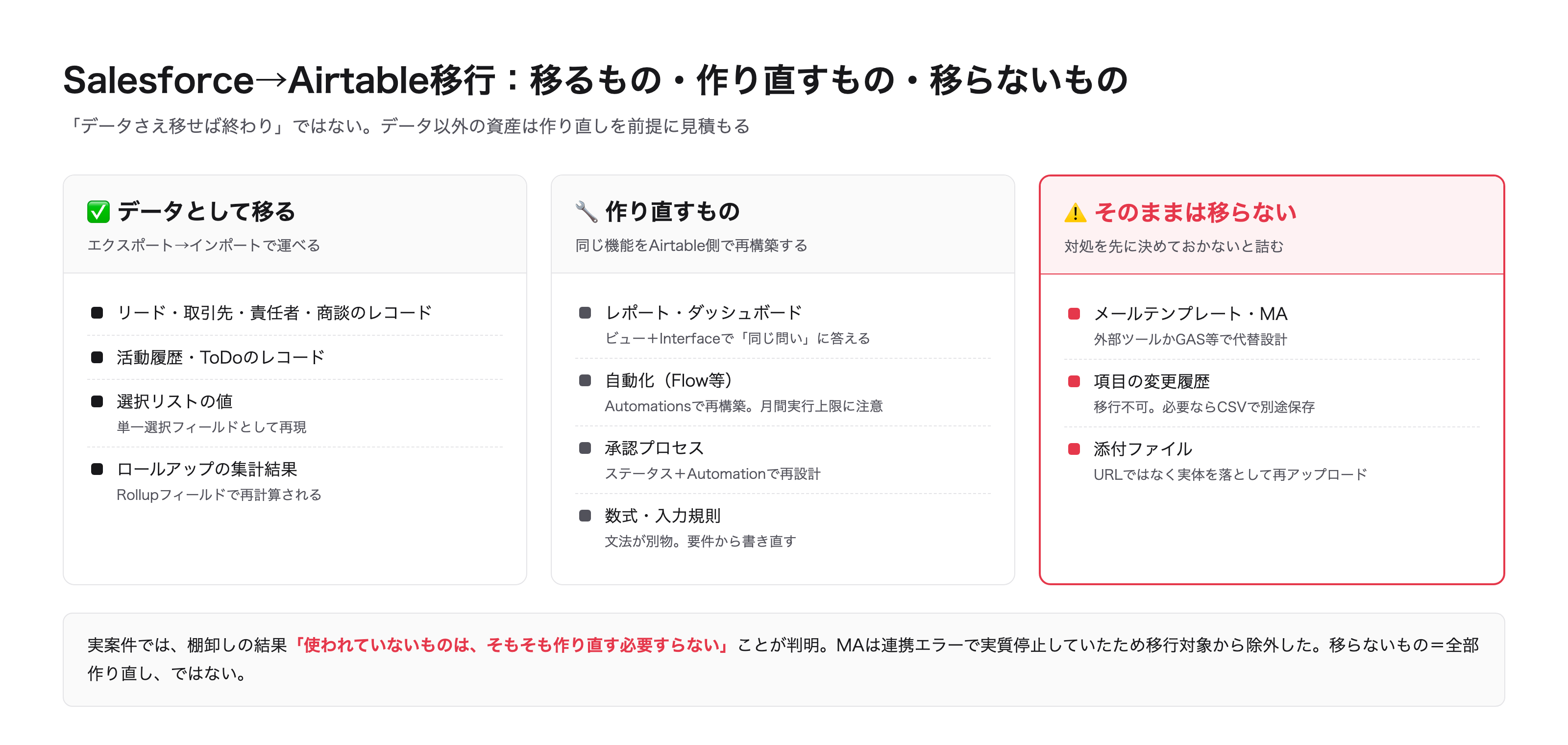

そのままは「移らないもの」7つ──ここを見積もらないと計画が崩れる

対応表だけを見ると「大半はそのまま移せる」と感じられるかもしれませんが、データ以外の周辺機能や設定は、ほぼゼロからの作り直しになります。ここが移行計画における最大の盲点です。「データを移せば完了」と考えていると、移行後に「必要なレポートが出力できない」「重要な通知が止まっている」といったトラブルが続出します。

そのままは移らないもの7つと対処

移らないもの対処
レポート・ダッシュボードAirtableのビュー+Interfaceで作り直し(次章)
自動化(Flow等)Automationsで作り直し。実行回数に月間上限がある点に注意
メールテンプレート・MAAirtableに同等機能はない。外部ツールかGAS等で代替設計
承認プロセスステータス+Automationの組み合わせで再設計
数式・入力規則数式は文法が別物。1対1の再現を目指さず、要件から書き直す
項目の変更履歴フィールド単位の変更履歴は移行できない。必要ならCSVで別途保存
添付ファイルURLではなくファイル実体を落として再アップロードする必要がある
移るもの・作り直すもの・移らないものの3分類。作り直しの見積もりが移行計画の精度を決める
移るもの・作り直すもの・移らないものの3分類。作り直しの見積もりが移行計画の精度を決める

自動化の月間実行上限についてはAirtable Automationsの実行上限を、添付ファイルの取り扱いについてはAirtableのバックアップに詳細をまとめています。

「移らないもの」があることは、決して悪い話ばかりではありません

実案件でも、MAが連携エラーによって形骸化していたため、あらかじめ移行対象から除外するという判断を下しました。棚卸しを通じて「使われていない」と把握できていれば、移らないものの多くは作り直す必要すらないことが明確になります。

レポート・ダッシュボードは「作り直す」──同じ見た目ではなく、同じ問いに答える画面を

移らないものの代表格が、レポートとダッシュボードです。ここで留意すべきは、Salesforceのダッシュボードと同じ見た目を目指さないことです。本質的に目指すのは、「そのダッシュボードが本来答えていた問いに対し、Airtableでも的確に答えられる状態」を作ることです。

実案件のSalesforceにあった「営業の異常値確認」ダッシュボードが答えていた3つの問い

  • 放置リード──作成から3日以上経過しても、新規のまま動いていないリードはどれか
  • 放置商談──最終活動日から2週間以上が経過し、ネクストアクションが設定されていない商談はどれか
  • 期限超過ToDo──予定期日を過ぎているタスクはどれか

Airtable側では、これらを3本の条件付きビューによって再現しました。「最終活動日が14日以上前」かつ「ネクストアクション期日が空白」という条件で絞り込んだビューを作成すれば、それがそのまま放置商談の一覧になります。数値のグラフ化が必要な箇所に絞ってInterface Designerで可視化すれば十分です。

ダッシュボードは「作ること」より「データが入り続けること」が難しい

皮肉なことに、このダッシュボードは移行元のSalesforce環境では「グラフデータがありません」と表示されたままでした。ダッシュボードを画面上に作成すること以上に、元データが日々正しく入力され続ける仕組みを維持するほうがはるかに難しい。だからこそ移行では、見た目の再現に時間を費やすのではなく、現場での入力が無理なく定着する設計(入力の自動化や項目の絞り込み)にリソースを集中すべきです。

工程3:データ移行の実務──SF側の持ち出し仕様とAirtable側の受け入れ上限

データそのものの移行作業は、双方の仕様さえ正確に把握していれば難しくありません。逆に仕様を知らないまま進めると、終盤の段階で作業が頓挫します。

Salesforce側(持ち出し)で把握しておくべき3点

  1. 1データエクスポートサービスの実行間隔はエディションごとに定められており、マンスリーの場合は29日ごと。やり直しがきかない前提で段取りを組む
  2. 2出力されるzipファイルは約512MBごとに分割され、完了通知から48時間で自動削除される
  3. 32026年のWinter '26リリースに伴い、画面からのダウンロードにレート制限が導入された(1ファイルずつ処理し、約60秒の待機が必要)

これらの仕様の詳細や「一発勝負に頼らない」ための具体的な進め方は解約前の逆算記事に記載しているため、ここでは割愛します。Airtable側(受け入れ)の上限仕様は、公式ドキュメントにより以下のように確定できます。

Airtable側の受け入れ上限(公式ドキュメント・2026年9月時点)

取り込み方法上限用途
新規テーブル作成(標準のインポート)CSV 100MB/Excel 5MB最初の一括投入
CSV import extension25,000行・5MB(有料プランのみ)既存テーブルへの追記・マージ
ベースあたりのレコード上限Team 50,000件/Business 125,000件プラン選定の基準

実務上重要なのが2行目です。CSV import extensionには「既存レコードとマージ」オプションが備わっており、メールアドレスや外部IDなどのキーを指定することで差分更新が行えます。並行稼働期間中に「Salesforce側で増えた分だけAirtableへ反映する」といった運用は、この機能によって成立します(キーの照合時は英字の大文字・小文字が厳密に区別される点にご注意ください)。

データのインポート順序はマスタデータが先です。取引先→責任者→案件→活動の順に登録し、リンクは後から紐付けます。ひとつの表を分解して取り込む具体的な実務フローはExcelからの移行手順と同様ですので、そちらをご確認ください。

容量で詰まることは、まずありません

データ量の目安として、リードを1万件保有する組織であっても、Teamプランの上限5万件に対して2割程度にとどまります。数万件規模のデータ量であれば、容量制限に抵触することはまずありません。実際にボトルネックとなるのはデータ容量ではなく、表記ゆれの解消や重複データの整理(クレンジング作業)です。

工程4:並行稼働と「回らなければ移行しない」──成功基準を先に合意する

移行プロジェクトにおける最大の懸念は、「新環境へ切り替えて、万一業務が回らなかったらどうするか」という点にあります。この不安を解消するために必要なのは精神論ではなく、契約条件とプロジェクト工程の設計です。実案件においてクライアントと事前に合意した成功基準がこちらです。

実案件で合意した成功基準

  1. 1成功の定義=現行のSalesforceで行っている実業務が、Airtable環境上でも支障なく遂行できる状態に到達すること
  2. 2業務プロセスの完全一致は求めない(実務に影響のない範囲でのフロー変更は許容する)
  3. 3基準に到達したかどうかの評価は、実際の業務担当者が「合格ラインを上回った」と判断した時点とする
  4. 4トラブルを避けるため、検証を始める前に合格ライン(現行SFの主要業務項目リスト)を先に合意しておく

ポイントはプロセスの順序です。「移行してから使えるかを確かめる」のではなく、「検証を通じて実務が回ると確認できてから移行する。回らなければ移行しない」。検証期間中はSalesforceを並行稼働させておくため、後戻りできない状況が発生しません。

並行稼働にあたって、事前に必ず決めておくべき事項が1つあります。それは「いつSalesforceへの入力を完全停止するか」です。この期日を決めずにスタートすると、双方のシステムへ二重入力し続ける期間がずるずると延び、現場の疲弊を招く原因となります。

費用はどう変わるか──課金構造の違いが本体

システムの移行を検討する主な動機はコストにあるケースが多いため、課金構造の違いを整理します。Salesforceの料金体系は「エディション単価×全ユーザー課金」であり、閲覧するだけの人にも等しくライセンス費用がかかります。一方、Airtableの課金対象は編集権限を持つアカウントのみであり、閲覧・コメント権限のアカウントは無料です(プランごとの違いは権限とコスト設計の記事に整理しています)。

このライセンス体系の構造差が、大幅なコスト削減をもたらします。実案件における試算では、営業チームの全員分の編集アカウントを確保してもなお、Salesforceの更新後年額の約1/9に抑えられました。しかも実際には全員が編集作業を行うわけではないため、編集する人だけに席を絞り込めば費用はさらに下がります。なお、この会社では、契約更新のたびに1割超の値上げ通知が届いていたことが、移行検討に踏み切った直接のきっかけでした。

ライセンス費用単体で判断しない

移行には初期構築費用(内製する場合は相応の社内工数)が発生します。実務に即したコスト比較を行うには、「現行SaaSを今後3年間継続した場合の総額」と、「構築費+新ライセンス費+運用費を合算した3年間の総額」を対比させる必要があります。外部ベンダーへ構築を委託する場合の見積書の精査方法については、開発会社の選び方にまとめています。

移行しない方がいいケース

最後に、私たちが実際の商談の場でもお伝えしている、「移行をお勧めしないケース」を明記しておきます。

該当するなら、移行以外の道を検討してください

  • Salesforce特有の高度な作り込みが現役でフル稼働している──CPQ(複雑な見積構成機能)や多段階の承認プロセスが不可欠な業務基盤となっている場合、Airtableでの再現工数は高額になります
  • 管理レコードが数十万件規模に達している──Business上限の12.5万件を大きく超過する場合、ベースを分割して設計したとしても、Airtableでの運用は窮屈になります
  • データの国内保管が必須要件となっている──保管先に関するセキュリティ要件が厳格な場合は、別の選択肢を視野に入れるべきです
  • 現在の課題が「一部チームの見え方」にとどまっている──それは全面移行ではなくSync integrationによるデータ連携で足ります(冒頭の比較表をご参照ください)

逆に言えば、事前の棚卸しによって「使われているのは基本的なSFA機能だけ」と確認できた企業にとって、移行プロジェクトは見た目以上にハードルの低い取り組みです。実案件でも、数十項目のうち日常的に入力されていたのはごく一部であり、移すべきものは想像より少なかったというのが率直な実感です。

まとめ──移行は「機能の引っ越し」ではなく「業務の再設計」

移行手順の要点

  • 棚卸し──入力率と利用実績を精査し、「実際に使われているもの」を確定する
  • 対応表に基づく設計──オブジェクト→テーブル、ロールアップ→Rollup、コンバート→Automationを設計する
  • 移らない資産の見積もり──レポート・自動化・テンプレート・添付ファイルは作り直し前提で計画する
  • データ移行の実行──SF側の持ち出し仕様とAirtable側の上限を確認した上で、マスタデータから順次投入する
  • 成功基準の事前合意と並行稼働──あらかじめ合格ラインを取り決め、実務が回らなければ移行しない

Salesforceの解約日程は待ってくれません。移行の検討を始めたら、作業に着手する前に解約の3つの日付を確認し、期日から逆算して全体スケジュールを引いてください。
